Program upgrade skill di bidang engineering, dari dasar hingga mahir.
Program khusus melalui platform mitra resmi dokter mekanik academy seperti Udemy, Prakerja, dan Kampus Merdeka.
Sertifikasi BNSP
Pilih pelatihan dan sertifikasi Nasional BNSP di bidang engineering, rekayasa, manufaktur, dan subsetnya
Lihat SemuaSertifikasi Internasional
Pilih pelatihan dan sertifikasi Internasional di bidang engineering, rekayasa, manufaktur, dan subsetnya
Lihat Semua
Temukan inspirasi dari hasil karya dan pengalaman para alumni dr. Mekanik Academy.
dr. Mekanik Academy tersedia di berbagai platform mitra resmi untuk memudahkan akses pelatihan Anda.
Jelajahi produk dan layanan lainnya dari ekosistem dr. Mekanik untuk solusi bisnis yang komprehensif.
Membantu kamu belajar, berkarya, dan membuat proyek engineering secara instan dan presisi!
Oleh: yanuarso suprayogi
Di gedung Annex yang merupakan bangunan aset PT Kereta Api Indonesia (Persero) di Jakarta, berdasarkan instruksi dari Direksi bahwa untuk kepentingan dinas perlu dilakukan perubahan fungsi yang semula merupakan ruang gym supaya berubah fungsi menjadi ruang lounge.
Di gedung Annex yang merupakan bangunan aset PT Kereta Api Indonesia (Persero) di Jakarta, berdasarkan instruksi dari Direksi bahwa untuk kepentingan dinas perlu dilakukan perubahan fungsi yang semula merupakan ruang gym supaya berubah fungsi menjadi ruang lounge.
Kemudian untuk area Balaiyasa Sinyal dan Telekomunikasi Bandung berdasarkan hasil pemeriksaan bersama dan permohonan dari unit terkait bahwa perlu dilakukan perbaikan-perbaikan di area tersebut untuk mendukung kebutuhan atau atau kelancaran kegiatan kedinasan di unit tersebut.

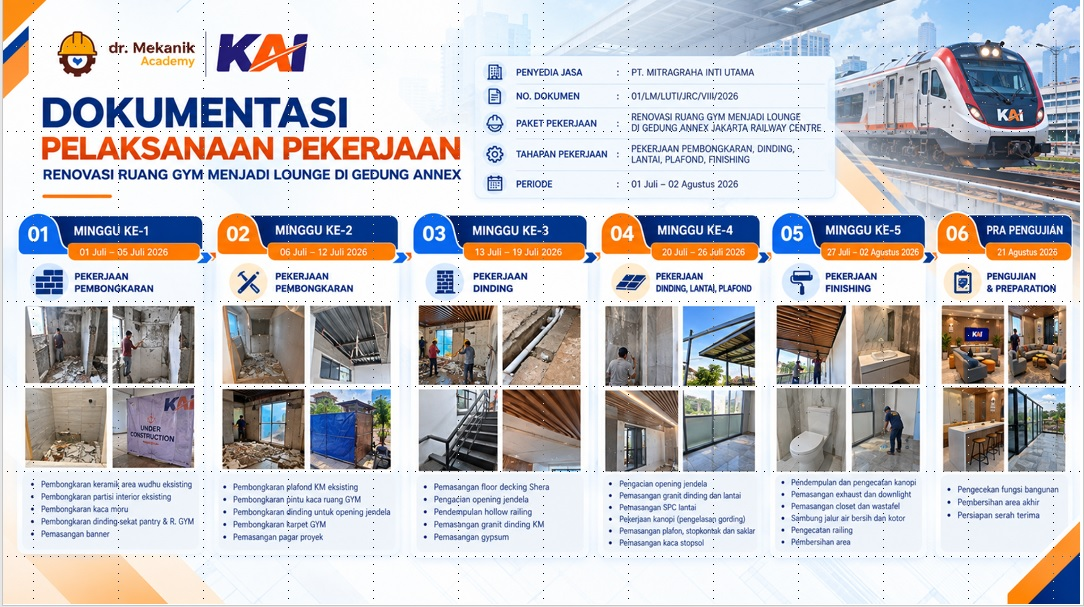

Dari kedua pekerjaan tersebut memerlukan kegiatan dari unit bangunan dari awal sampai selesai pekerjaan :
Dalam kegiatan ini perlu dilakukan survei ke lokasi untuk melakukan opname atau pengukuran untuk mendapatkan volume atau ukuran yang diperlukan untuk membuat perencanaan pekerjaan konstruksi yaitu gambar dan rencana anggaran biaya (RAB)
Setelah dilakukan survei dan pengukuran di lokasi selanjutnya dibuatkan gambar perencanaan dan rencana anggarana biaya (rab) konstruksi untuk dasar
pengajuan pembiayaan
Setelah gambar rencana dan rencana anggaran biaya (rab) dibuat maka sekanjutnya dibuat dokumen-dokumen teknis untuk mendukung pekerjaan konstruski
yang akan diakukan antara lain spesifikasi teknis, kerangka acuan kerja (KAK)
Setelah semua kelengkapan dokumentasi lengkap dilanjutkan proses pengadaan dan pelaksanaan pekerjaan yang di awasi dalam proses pekerjaan;

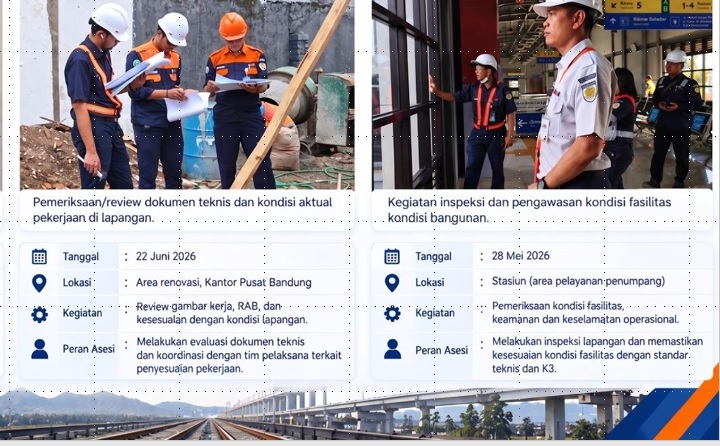

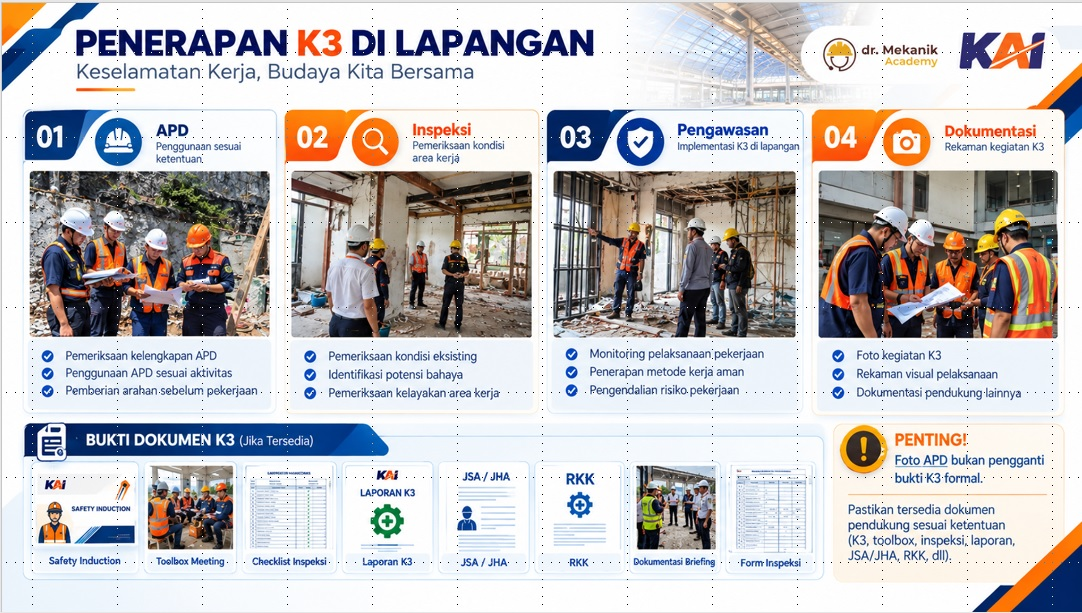

Pada saat pekerjaan dilakukan pengawasan dan pengendalian pekerjaan
Pengawasan pekerjaan berlangsung selama pekerjaan termasuk K3 sampai dengan pelaporan akhir
